サブテラシステムの施工手順

サブテラシステムの施工手順を、サブライン工法を例にご紹介します。
STEP1 STEP2 STEP3

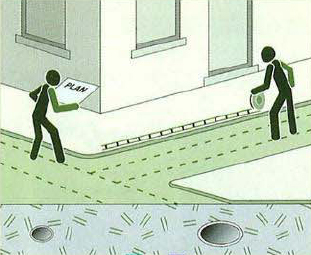

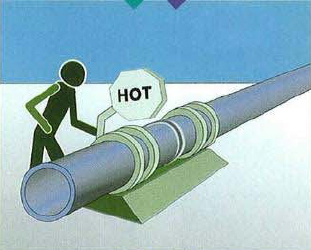

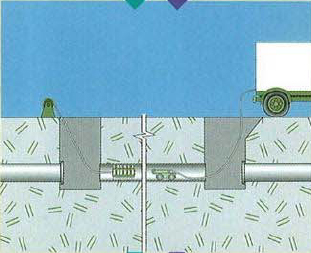

1.ポリエチレン更生管の挿入及び引き込みピットの位置を決めます。 2.既設管内の洗浄及びCCTVによる管内調査を行い管内に突起物などがある場合、前もって取除かれます。 3.バット融着によりポリエチレン管を一定長さに継ぎます(口径又は施工現場の状況により異なりますが最大1,500m迄一度に引き込み出来ます)。
STEP4, STEP5 STEP6

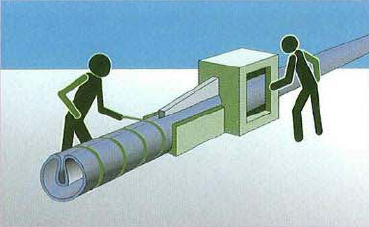

4.ポリエチレン管を特殊機械によりハート型に成型します。外気温度にて行う事が出来ます。
5.ハート型に成型されたポリエチレン管に仮止めバンドを取り付けます。

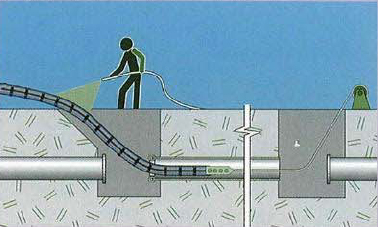

6.既設管内の洗浄及びCCTVによる管内調査を行い管内に突起物などがある場合、前もって取除かれます。
STEP7, STEP8, STEP9 STEP10

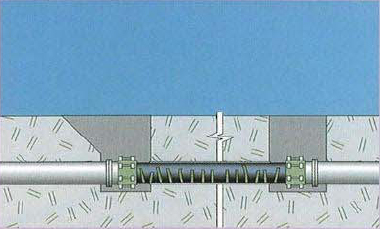

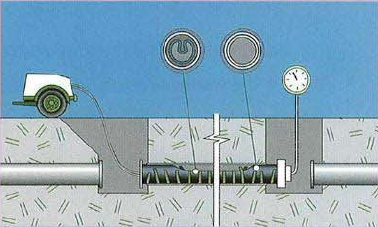

7.引き込みが終了したら両管端をフランジ止めし水圧をかけます。
8.水圧により仮止バンドがはずれポリエチレン管が円形に復元を開始します。
9.注水加圧しながらポリエチレン管が完全に円形に復元し既設管内面に密着する事を確認します。
10.末端の既設管又は更生管とのジョイントを行い完了。
